La Liaison Est-Ouest au Sud d'Avignon, ou LEO, est une route nationale et voie express française qui contournera à terme Avignon par le Sud. Depuis le 11/10/2010, seule une courte section est ouverte entre la gare TGV d'Avignon et Rognonas.
L’opération déclarée d'utilité publique en 2003 est un projet qui consiste à réaliser sur 15 km une nouvelle voie interurbaine à statut de voie express au Sud d'Avignon ainsi que la déviation de l'ex-RN570 à Rognonas.
A terme, la voie express reliera l'A7 à l'A9 mais seul le tracé et le financement de la section centrale est clairement défini, soit 15 km sur les 30 km nécessaires à la liaison complète.

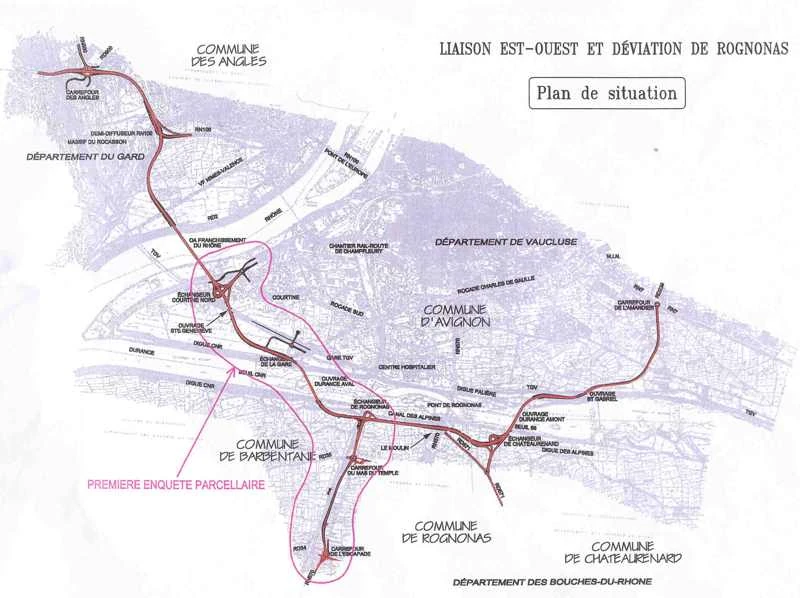

Le dessin suivant résume l'ensemble du projet :
La section centrale que l'on voit sur l'image est elle-même phasée en trois tranches fonctionnelles pour des raisons budgétaires :
Tranche 1, entre l'échangeur de Courtine-Nord et le carrefour giratoire de l'Escapade, ouverte en 2010
Tranche 2, entre l'échangeur de Rognonas et le carrefour giratoire de l'Amandier, pour une ouverture après 2015
Tranche 3, entre le carrefour giratoire des Angles et l'échangeur de Courtine-Nord, pour une ouverture après 2015
Les objectifs de la LEO sont les suivants :
Renforcer la liaison entre Avignon et les principaux pôles de l'agglomération et de la région.
Montant total de l’opération : 127 M€ inscrits au contrat de plan État/Région, dont 7 M€ d'études, 15 M€ d'acquisitions foncières, 105 M€ de travaux, dont 35 M€ pour le viaduc et 10 M€ pour les mesures en faveur de l'environnement.
Répartition :
Etat : 33,3 %
Région : 35,6 %
Département de Vaucluse : 11,2 %
Département des Bouches-du-Rhône : 19,9 %
Communauté d'agglomération du Grand Avignon : 4 M€ supplémentaires pour les voiries de raccordement aux infrastructures existantes
1995 : Franchissements de la LGV Méditerranée réalisés au titre des mesures conservatoires
08/11/2001 : Décision Ministérielle d'approbation de l'Avant-Projet Sommaire (APS)
07/02/2002 : Clôture de l'Instruction Mixte à l'Echelon Central (IMEC)
04/03 - 18/04/2002 : Enquêtes sur l'utilité publique, le classement en route express et la mise en compatibilité des documents d'urbanisme
08/08/2003 : Arrêté interpréfectoral d'autorisation au titre du Code de l'Environnement, volet eau et milieux aquatiques
16/10/2003 : Décret déclarant le projet d'utilité publique et lui donnant le statut de route express publié au Journal Officiel n°241 le 17/10
10/05 - 04/06/2004 : Enquêtes parcellaires sur les communes de Rognonas, Barbentane et Avignon pour la 1ère phase du projet
16/08/2004 : Début des travaux préparatoires nécessaires à la réalisation du viaduc aval sur la Durance
11/2004 : Fin des travaux préparatoires d'arasement des bancs de limons de la Durance au niveau de Courtine
12/2004 : Confirmation du maintien de la LEO dans le futur réseau routier de l'Etat / Remise des études de projet du viaduc aval sur la Durance et des études de projet de la section courante entre Courtine et la déviation de Rognonas (tranche 1) / Engagement ministériel sur le financement du viaduc aval sur la Durance en 2005
02/2005 : Approbation de l'avant-projet sommaire
03/2005 : Notification de la programmation 2005 comportant le financement du viaduc aval sur la Durance
04/2005 : Arrêté de cessibilité pour les communes de Barbentane et Rognonas (décembre 2004 pour Avignon)
06/2005 : Approbation du projet de viaduc aval sur la Durance et ouverture des candidatures des entreprises pour la réalisation des travaux / Arrêts du Conseil d'Etat rejetant les recours contre la DUP et l'arrêté Loi sur l’eau
08/2005 : Publication de l'ordonnance d'expropriation pour la commune d'Avignon / Déplacement des lignes électriques haute tension à Rognonas
09/2005 : Confirmation de l'octroi des autorisations de programme pour le financement des travaux du viaduc aval sur la Durance et des ouvrages sous la voie ferrée PLM à Rognonas
10/2005 : Couverture du contre canal CNR en Courtine / Décision en CIACT du 14 octobre d'engager des études d'opportunité pour un financement par partenariat public-privé des tranches non inscrites au CPER 2000-2006 / Octroi des autorisations de programme pour le financement des travaux du viaduc aval sur la Durance et des ouvrages sous la voie ferrée PLM à Rognonas / Achèvement définitif des études de projet de la 1ère tranche et de la déviation de Rognonas
11/2005 : Notification du marché du viaduc aval sur la Durance
12/2005 : Début des travaux d'exécution du viaduc aval (durée : 3 mois) / Prise de l’ordonnance d’expropriation dans les Bouches-du-Rhône le 07/12
01/2006 : Démarrage des travaux de déplacement de réseaux (gaz, fibre optique) sur la section courante
03-04/2006 : Enquête parcellaire complémentaire dans le Vaucluse
04-05/2006 : Réalisation des diagnostics archéologiques sur la section courante et lancement des consultations pour les ouvrages d’art courants et les terrassement/assainissement de la section courante
04/2006 : Démarrage effectif des travaux du viaduc aval sur la Durance (appuis en rive gauche)
06/2006 : Lancement de l'étude d'évaluation préalable pour un PPP
07/2006 : Démarrage des travaux des ouvrages de franchissement de la voie ferrée PLM, sous maîtrise d’ouvrage RFF
09/2006 : Approbation des études de projet, réalisation de huit batardeaux dont cinq en rivière, démarrage de trois piles et une culée
10/2006 : Notification du marché d'ouvrage d'art courants et approbation du projet de viaduc amont sur la Durance
11/2006 : Notification du marché terrassements/assainissement de la section courante et enquête parcellaire complémentaire dans les Bouches du Rhône
12/2006 : Avis de la mission d'appui sur les partenariats public-privé / Notification du marché d'ouvrages d'art courant
01/2007 : Transfert de la maîtrise d'ouvrage à la DRE (SMO)
02/2007 : Enquête parcellaire complémentaire dans les Bouches-du-Rhône
03/2007 : Ripage et mise en service des deux ponts rails sous la voie ferrée PLM
05/2007 : Notification du marché Terrassements Assainissement Rétablissement de communication de la section courante
06/2007 : Lançage de la charpente métallique du tablier du viaduc aval sur la Durance en rive gauche
06-08/2007 : Lançage (en 4 phases) de la charpente métallique du tablier du viaduc aval sur la Durance en rive gauche
06-11/2007 : Lançage (en 7 phases) de la charpente métallique du tablier du viaduc aval sur la Durance en rive gauche
07/2007 : Début des travaux de construction de l'échangeur de la gare TGV (ouvrage d'art)
10/2007 : Lancement de l'appel d'offres alimentation électrique des stations de pompage / démarrage génie civil OA n°19 échangeur gare TGV / démarrage travaux OA n°51 sur voie ferrée RDT 13 / démarrage travaux de terrassement en rive droite
11/2007 : Démarrage des travaux de terrassements carrefour du Temple (D35 - déviation de Rognonas) / démarrage travaux dévoiement pipe SPMR (convention viaduc)
03/2008 : Mise en eau du rétablissement du Canal des Alpines (première tranche)
06/2008 : Fin des travaux des ouvrages d'art n°19 (gare TGV) et n°51 (RDT 13)
07/2008 - 05/2009 : Chantier de réalisation OA n°29 de l'échangeur de Rognonas
10/2008 - Eté 2009 : Terrassements, Assainissement, Rétablissements de communication
Automne 2008 : Lancement des appels d'offres Equipements d'exploitation, Murs et écrans anti-bruit, Aménagements paysagers, Signalisation, Glissières
Début 2009 : Fin des travaux du viaduc aval sur la Durance
Juin 2009 : Achèvement de la phase terrassements, assainissement et rétablissement des communications de la section courante
Fin 2009 : Équipements : ouvrages hydrauliques, protections phoniques, équipements de sécurité
Début 2010 : Chaussées, signalisation
11/10/2010 : Mise en service simultanée de :
La première tranche du tronçon central de la LEO (entre Courtine-nord et l'échangeur de Rognonas) sous le numéro RN1007
La déviation de Rognonas
Après 2015 : Ouverture à la circulation des tranches 2 et 3 de la section centrale
